Cách Xây Cầu Thang Đúng Kỹ Thuật, Cách Chia Bậc Chuẩn

Trần yến
Th 5 10/09/2026

Cách xây cầu thang cần được tính toán ngay từ phần kết cấu để đảm bảo bậc đi đều, dễ sử dụng và phù hợp với chiều cao giữa hai tầng. Trước khi xây bậc cầu thang, cần xác định tổng chiều cao tầng, số bậc, chiều cao cổ bậc, chiều rộng mặt bậc, kích thước chiếu nghỉ và không gian dành cho cầu thang.

Trong thực tế, không nên xây bậc theo cảm tính rồi điều chỉnh ở những bậc cuối. Chỉ cần sai lệch nhỏ ở nhiều bậc có thể khiến bậc cuối cao hoặc thấp bất thường, ảnh hưởng đến cả thẩm mỹ và sự thuận tiện khi sử dụng.

Cấu tạo cơ bản của cầu thang nhà ở

Trước khi tìm hiểu cách xây cầu thang, cần phân biệt một số bộ phận chính. Cầu thang bê tông cốt thép trong nhà ở thường gồm bản thang, bậc thang, chiếu nghỉ hoặc chiếu tới và hệ lan can – tay vịn.

Mặt bậc là phần đặt chân khi di chuyển. Cổ bậc là khoảng cao giữa hai mặt bậc liên tiếp. Hai kích thước này có quan hệ trực tiếp đến độ dốc và cảm giác khi lên xuống cầu thang.

Chiếu nghỉ được bố trí tại vị trí chuyển hướng hoặc giữa một vế thang khi thiết kế yêu cầu. Đối với cầu thang chữ U hoặc chữ L, chiếu nghỉ còn giúp kết nối các vế thang với nhau.

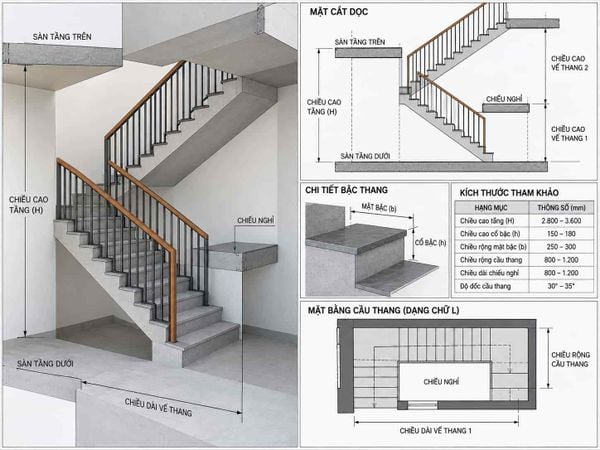

Cấu tạo cơ bản của cầu thang nhà ở

Cách chia bậc cầu thang trong xây dựng

Cách chia bậc cầu thang trong xây dựng bắt đầu từ tổng chiều cao thực tế giữa hai cao độ sàn hoàn thiện.

Giả sử ký hiệu:

  • H: tổng chiều cao cần vượt
  • n: số khoảng cao của cầu thang
  • h: chiều cao mỗi cổ bậc
  • b: chiều rộng mặt bậc

Công thức cơ bản:

h = H / n

Ví dụ khoảng cách giữa hai cao độ hoàn thiện là 3.300 mm. Nếu bố trí 20 khoảng cao:

h = 3.300 / 20 = 165 mm

Như vậy mỗi cổ bậc cao khoảng 165 mm.

Điểm quan trọng là phải tính theo cao độ hoàn thiện, đồng thời đối chiếu bản vẽ thiết kế. Nếu chỉ đo phần bê tông thô mà không tính đến lớp lát sàn, lát bậc, kích thước bậc đầu hoặc bậc cuối có thể bị sai.

Cách tính cầu thang trong xây dựng

Ngoài chiều cao bậc, cách tính cầu thang trong xây dựng còn phải xét đến chiều rộng mặt bậc để cầu thang có độ dốc phù hợp.

Một công thức kinh nghiệm thường được dùng để tham khảo là:

2h + b ≈ 600–650 mm

Trong đó h là chiều cao cổ bậc và b là chiều rộng mặt bậc.

Chẳng hạn cổ bậc cao 165 mm và mặt bậc rộng 280 mm:

2 × 165 + 280 = 610 mm

Thông số này nằm trong khoảng tham khảo trên. Tuy nhiên, kích thước cuối cùng vẫn phải tuân theo hồ sơ thiết kế và các yêu cầu áp dụng cho công trình cụ thể.

Không nên chỉ lấy một công thức trên mạng rồi áp dụng cho tất cả cầu thang, bởi nhà ở, công trình công cộng và các loại cầu thang khác nhau có thể chịu những yêu cầu thiết kế khác nhau.

Cách tính xây bậc cầu thang theo chiều cao tầng

Đây là bước dễ xảy ra sai số nhất khi thi công.

Giả sử nhà có chiều cao giữa hai sàn hoàn thiện là 3,6 m và dự kiến cổ bậc khoảng 170 mm. Có thể tính sơ bộ:

3.600 / 170 ≈ 21,18

Không thể xây 21,18 khoảng cao nên phải lựa chọn số nguyên phù hợp rồi tính ngược lại.

Nếu chọn 21 khoảng cao:

3.600 / 21 ≈ 171,4 mm

Nếu chọn 22 khoảng cao:

3.600 / 22 ≈ 163,6 mm

Từ đó người thiết kế cân đối với chiều dài mặt bằng, mặt bậc, độ dốc, chiếu nghỉ và các yêu cầu khác để chọn phương án thích hợp.

Điểm cần nhớ trong cách tính xây bậc cầu thang là không nên tự làm tròn chiều cao từng bậc rồi dồn phần sai số vào bậc cuối.

Cách tính chiều dài vế cầu thang

Sau khi có số bậc và chiều rộng mặt bậc, có thể xác định chiều dài chiếm chỗ của vế thang theo phương ngang.

Về nguyên tắc:

Chiều dài vế thang ≈ số mặt bậc × chiều rộng mặt bậc

Tuy nhiên, số mặt bậc trên một vế không phải lúc nào cũng bằng số khoảng cao. Cách tính còn phụ thuộc vào vị trí chiếu nghỉ, chiếu tới và cách mặt bậc cuối kết thúc tại sàn tầng.

Do đó khi triển khai thực tế nên căn cứ trực tiếp vào mặt cắt cầu thang trong bản vẽ.

Nên xây bậc cầu thang cao và rộng bao nhiêu?

Không có một kích thước duy nhất phù hợp với mọi căn nhà. Với nhà ở, người thiết kế thường lựa chọn tỷ lệ giữa chiều cao cổ bậc và chiều rộng mặt bậc sao cho cầu thang không quá dốc và bước chân tương đối tự nhiên.

Thông thường, cổ bậc nhà ở có thể được thiết kế quanh khoảng 150–180 mm, còn mặt bậc thường khoảng 250–300 mm. Đây chỉ là khoảng tham khảo phổ biến, không thay thế kích thước trong hồ sơ thiết kế.

Cầu thang có cổ bậc cao và mặt bậc hẹp thường tạo cảm giác dốc hơn. Ngược lại, giảm chiều cao và tăng chiều rộng mặt bậc sẽ cần nhiều diện tích theo phương ngang hơn.

Cách xây cầu thang bê tông theo từng bước

Bước 1: Kiểm tra bản vẽ và kích thước thực tế

Trước khi thi công cần kiểm tra vị trí cầu thang, cao độ hai tầng, kích thước ô thang, dầm, chiếu nghỉ và các vế thang.

Đây cũng là thời điểm đối chiếu bản vẽ với hiện trạng. Nếu kích thước thực tế đã thay đổi so với thiết kế, không nên tiếp tục xây cầu thang theo số liệu cũ mà chưa kiểm tra lại.

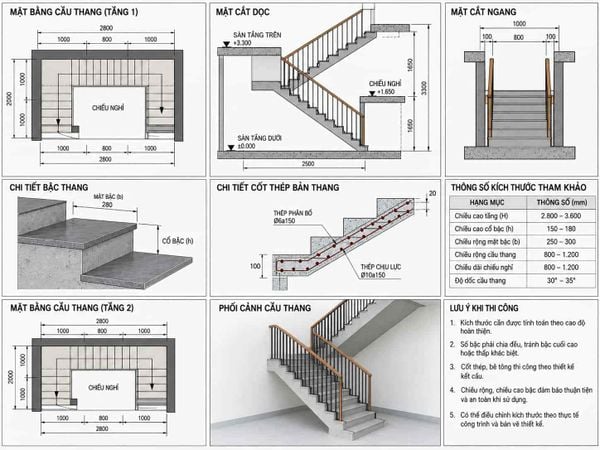

Cách Xây Cầu Thang Đúng Kỹ Thuật

Bước 2: Thi công cốp pha cầu thang

Cốp pha tạo hình cho bản thang, chiếu nghỉ và các bộ phận bê tông liên quan. Hệ cốp pha và chống đỡ phải được thi công theo biện pháp phù hợp để giữ đúng hình dạng trong quá trình đổ bê tông.

Cao độ và độ dốc cần được kiểm tra trước khi chuyển sang công đoạn cốt thép và bê tông.

Bước 3: Lắp đặt cốt thép

Cốt thép cầu thang phải được bố trí theo bản vẽ kết cấu. Không nên tự thay đổi đường kính, khoảng cách hoặc vị trí thép chỉ dựa trên kinh nghiệm thi công.

Khoảng bảo vệ cốt thép cũng cần được duy trì theo yêu cầu thiết kế. Tương tự các cấu kiện bê tông khác, việc kê thép đúng vị trí ảnh hưởng trực tiếp đến cấu tạo của bộ phận sau khi đổ bê tông.

Bước 4: Đổ bê tông bản thang và chiếu nghỉ

Bê tông được thi công theo biện pháp của công trình, đồng thời kiểm soát quá trình đổ, đầm và hoàn thiện bề mặt.

Cần đặc biệt chú ý các khu vực giao giữa bản thang, chiếu nghỉ và kết cấu liên quan. Sau khi đổ, bê tông phải được bảo dưỡng phù hợp trước khi thực hiện các công đoạn tiếp theo.

Bước 5: Chia và xây bậc cầu thang

Sau khi phần kết cấu đạt điều kiện thi công tiếp, tiến hành lấy dấu các bậc dựa trên cao độ đã tính.

Đây là lúc cách xây bậc cầu thang cần độ chính xác cao. Nên xác định vị trí bậc đầu, bậc cuối và kiểm tra toàn bộ số bậc trước khi xây liên tục.

Khi chia bậc, cần tính cả lớp hoàn thiện dự kiến. Nếu cầu thang sẽ lát đá hoặc gạch, chiều dày hệ hoàn thiện phải được xem xét từ trước.

Làm sao xây bậc cầu thang đều nhau?

Nguyên tắc quan trọng nhất là lấy một hệ cao độ thống nhất cho toàn bộ vế thang.

Không nên xây từng bậc rồi lấy chính bậc vừa xây làm chuẩn cho bậc tiếp theo. Sai số có thể tích lũy dần và đến bậc cuối mới phát hiện chênh lệch lớn.

Nên đánh dấu vị trí các mặt bậc và cổ bậc trước. Sau đó kiểm tra lại bằng thước và thiết bị đo phù hợp rồi mới tiến hành xây.

Trong quá trình thi công cũng phải xét đến lớp hoàn thiện của sàn tầng dưới, sàn tầng trên và mặt cầu thang.

Xử lý tường cạnh cầu thang để hạn chế nứt

Khu vực cầu thang thường có nhiều vị trí giao giữa tường xây và cấu kiện bê tông như dầm, cột hoặc bản thang. Khi tô trát, các vùng chuyển tiếp này cần được xử lý theo biện pháp thi công phù hợp.

Ở những vị trí được thiết kế hoặc chỉ định cần gia cường lớp tô, có thể sử dụng lưới mắt cáo trước khi trát. Lưới hỗ trợ gia cường lớp vữa tại vùng chuyển tiếp nhưng không phải giải pháp xử lý cho mọi dạng nứt kết cấu.

Cách xây cầu thang chuẩn cần chú ý bậc đầu và bậc cuối

Bậc đầu và bậc cuối là hai vị trí rất dễ sai sau khi hoàn thiện sàn.

Ví dụ, nếu thợ chia bậc dựa trên mặt sàn bê tông thô nhưng sau đó tầng dưới được lát thêm một lớp hoàn thiện, chiều cao thực tế của bậc đầu sẽ thay đổi.

Tương tự ở tầng trên, nếu chưa tính lớp cán và vật liệu lát sàn thì bậc cuối có thể thấp hoặc cao hơn các bậc còn lại.

Vì vậy cách xây cầu thang chuẩn cần lấy cao độ hoàn thiện làm cơ sở ngay từ đầu, không chỉ dựa vào phần kết cấu thô.

Hoàn thiện mặt bậc cầu thang bằng gạch

Sau khi phần bậc đạt yêu cầu, cầu thang có thể được hoàn thiện bằng đá, gạch hoặc các vật liệu khác tùy thiết kế.

Nếu sử dụng gạch, cần kiểm soát cao độ từng bậc sau khi tính cả lớp vật liệu kết dính và viên gạch. Bề mặt hoàn thiện phải tương đối đều để không tạo ra bậc cao thấp bất thường.

Trong công đoạn này, các dụng cụ ốp lát có thể hỗ trợ căn chỉnh viên gạch và khe giữa các viên khi hoàn thiện mặt bậc hoặc khu vực chiếu nghỉ.

Cách xử lý góc và cạnh cầu thang

Mũi bậc là khu vực thường xuyên chịu tác động khi đi lại nên cần được hoàn thiện gọn và phù hợp với vật liệu sử dụng.

Nếu lát gạch, cần tính trước cách xử lý mép bậc để tránh đến khi thi công mới phát hiện viên gạch không phù hợp kích thước.

Tại vị trí cầu thang tiếp giáp tường, đường hoàn thiện cũng nên được kiểm soát liên tục từ dưới lên trên. Sai lệch nhỏ ở từng bậc có thể tạo thành đường mép nghiêng hoặc không đều khi nhìn toàn bộ cầu thang.

Chống thấm cầu thang ngoài trời

Cầu thang ngoài trời chịu tác động trực tiếp của mưa nên ngoài kết cấu và kích thước bậc còn phải quan tâm đến khả năng thoát nước và chống thấm.

Nếu sử dụng hệ chống thấm có yêu cầu gia cường tại góc, khe hoặc vị trí chuyển tiếp, có thể tham khảo lưới thủy tinh cho những vị trí phù hợp với hệ vật liệu đang thi công.

Không nên xem lưới thủy tinh là lớp chống thấm độc lập. Hiệu quả cuối cùng phụ thuộc vào toàn bộ hệ vật liệu và biện pháp xử lý nền.

Những lỗi thường gặp khi xây bậc cầu thang

Một lỗi phổ biến là chia số bậc trước nhưng không kiểm tra lại chiều cao thực tế giữa hai sàn. Khi xây đến cuối vế thang mới phát hiện không đủ hoặc dư cao độ.

Lỗi thứ hai là không tính lớp hoàn thiện. Bậc xây thô có thể đều nhưng sau khi lát đá, lát gạch hoặc hoàn thiện sàn lại xuất hiện bậc đầu và bậc cuối khác chiều cao.

Ngoài ra còn có tình trạng mặt bậc rộng hẹp không đều, đường mũi bậc bị lệch, hai vế không cân đối hoặc chiếu nghỉ không đạt kích thước theo thiết kế.

Vì vậy, cách xây cầu thang hiệu quả là tính toán và đánh dấu toàn bộ hệ bậc trước, sau đó mới triển khai thi công.

Hoàn thiện đường ron khi lát gạch cầu thang

Đối với cầu thang lát gạch, các đường ron nằm ngay trên khu vực thường xuyên đi lại nên ảnh hưởng khá rõ đến thẩm mỹ.

Khe ron cần được bố trí đồng đều theo phương án lát. Sau khi gạch ổn định và đủ điều kiện hoàn thiện, có thể lựa chọn keo chà ron phù hợp với loại gạch và khu vực sử dụng.

Đặc biệt ở cầu thang, nên tránh để đường ron bị khuyết hoặc bề mặt vật liệu hoàn thiện nhô cao gây ảnh hưởng đến việc vệ sinh và sử dụng.

Cách tính cầu thang theo ví dụ thực tế

Giả sử cần thiết kế sơ bộ cầu thang cho tầng cao 3.300 mm, dự kiến sử dụng 20 khoảng cao.

Chiều cao cổ bậc:

3.300 / 20 = 165 mm

Giả sử chọn mặt bậc 280 mm:

2 × 165 + 280 = 610 mm

Tỷ lệ này có thể được dùng để kiểm tra sơ bộ theo công thức kinh nghiệm đã nêu.

Thông sốVí dụ
Chiều cao tầng3.300 mm
Số khoảng cao20
Chiều cao cổ bậc165 mm
Chiều rộng mặt bậc280 mm
2h + b610 mm

Sau bước tính sơ bộ vẫn phải kiểm tra kích thước ô cầu thang, số vế, chiếu nghỉ, chiều cao thông thủy và bản vẽ kết cấu trước khi thi công.

Câu hỏi thường gặp về cách xây cầu thang

Cách xây cầu thang bắt đầu từ đâu?

Trước tiên cần xác định cao độ hai tầng, kích thước ô thang và phương án kết cấu. Sau đó mới tính số bậc, chiều cao cổ bậc, mặt bậc và chia thành từng vế.

Cách chia bậc cầu thang trong xây dựng như thế nào?

Lấy tổng chiều cao giữa hai cao độ hoàn thiện chia cho số khoảng cao dự kiến. Sau đó điều chỉnh số bậc để chiều cao từng bậc phù hợp với thiết kế và không gian thực tế.

Cách tính xây bậc cầu thang có cần tính lớp lát không?

Có. Nếu bỏ qua chiều dày lớp hoàn thiện sàn và mặt bậc, bậc đầu hoặc bậc cuối có thể bị chênh cao sau khi công trình hoàn thiện.

Có nên xây bậc trước rồi điều chỉnh bậc cuối không?

Không nên. Sai số cần được phân bổ và xử lý từ giai đoạn tính toán, thay vì dồn toàn bộ vào bậc cuối.

Cách xây cầu thang chuẩn có phải cứ 21 bậc không?

Không. Số bậc phụ thuộc vào chiều cao tầng, thiết kế, kích thước bậc và cách tổ chức vế thang. Không nên cố chọn một số bậc cố định rồi làm cho chiều cao các bậc trở nên bất hợp lý.

Cầu thang lát gạch cần chú ý gì?

Cần tính chiều dày hoàn thiện trước khi chia cao độ bậc, đồng thời kiểm soát độ phẳng, mũi bậc và đường ron. Bề mặt cũng cần phù hợp với yêu cầu sử dụng để hạn chế trơn trượt.

Kết luận

Cách xây cầu thang đúng không bắt đầu từ việc đặt viên gạch đầu tiên mà bắt đầu từ khâu tính toán. Cần xác định chính xác chiều cao tầng, chia số bậc, tính cổ bậc và mặt bậc, sau đó đối chiếu với không gian thực tế trước khi thi công.

Đặc biệt khi xây bậc cầu thang, phải tính cả cao độ hoàn thiện của sàn và vật liệu lát bậc. Việc chia đều ngay từ đầu giúp hạn chế tình trạng bậc cuối cao thấp bất thường, cầu thang quá dốc hoặc phải sửa chữa khi công trình đã bước sang giai đoạn hoàn thiện.

CÔNG TY TNHH MINH PHÚ GROUP – TUYỂN ĐẠI LÝ TOÀN QUỐC

Địa chỉ: Số 2 Đường số 1, KDC Vĩnh Lộc, Phường Bình Hưng Hòa B, Quận Bình Tân, TP.HCM

HOTLINE: 0931.543.789 – 0971.379.789

Email: vatlieuthongminhvn@gmail.com

Website: vatlieuthongminh.vn

Hỏi đáp - Bình luận

Nội dung bài viết
Thu gọn
